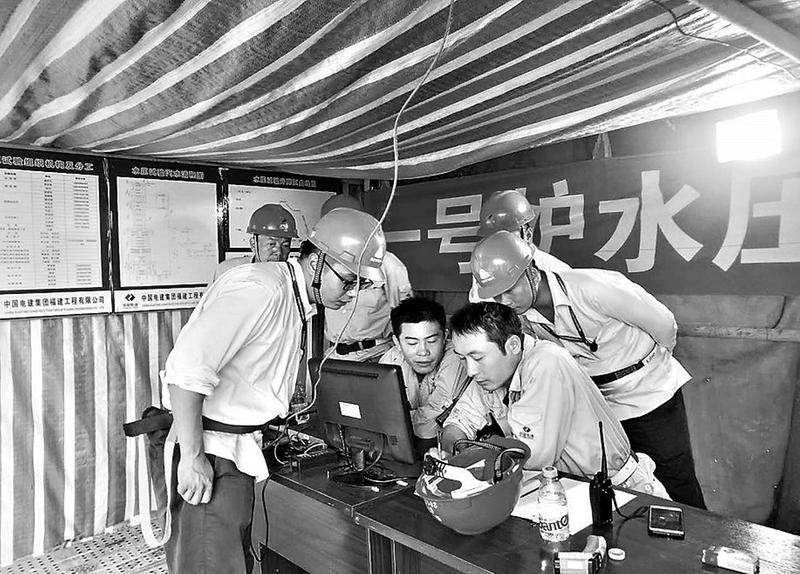

图为技术人员正在对#1锅炉水压试验监视。 在工程建设中,施工人员耽误了吃饭的时间比较正常,但8月31日,晋南热电公司参建员工的晚饭整整推迟了六个小时,这背后又有什么样的故事呢?
连续十几天的暴雨使晋南热电工程经受了一次严峻的考验,但施工的步伐仍然在顽强地迈进。经过前期紧锣密鼓的充分准备,晋南热电工程#1锅炉迎来了一项重要的节点:受热面水压试验。
8月31日下午,天气开始放晴,在完成受热面上水冲洗、后包墙拼缝后,终于等来了一次难得的良机。该公司工程部迅速把握时机,组织参建单位四五十名施工人员精心安排,密切配合,连续作战。从下午17时开始上满水、打压、工作压力保持和检查、超压试验压力,到晚上23时多泄压完毕,一次性完成了#1锅炉受热面水压试验,打了一个漂亮的突击战。
傍晚17时,正是晚饭时间,工程部经理潘金谋却带领各专业人员及参建施工人员坚守在#1锅炉现场,全神贯注地进行着水压试验。16:57,#1炉抽满水,开始打压,速度控制在每分钟增加0.29Mpa压力;18:16,升至工作压力14.89Mpa,保持压力,开始检查;19:25,重新打压。25分钟后终于升至超压试验值18.625Mpa,保持压力,观察20分钟后开始泄压。20:45,减压至工作压力,再次全面、严格的检查。直到23点,确认#1锅炉受热面的各受压元件金属壁和焊缝无任何水珠、水雾泄露,无残余变形,终于宣告水压试验一次性成功完成。
当施工人员全部撤离工程现场时,已经是夜深人静了,大家才觉得饥肠辘辘。算一算,晚饭整整推迟了六个小时,但一鼓作气顺利完成了#1炉的水压试验,大伙儿却异常兴奋和自豪:这才是真正的“晚餐”。
