9月1日,正值外网热用户转班、供热负荷降低的间隙,晋南热电公司打响一场消除在运重要辅机缺陷的“战役”。
事情起源于8月31日上午,运行监盘人员发现#3炉引风机变频器突发轻故障。正在附近巡查的设备部电气主管闻讯立即赶赴现场,经初步排查确认故障点位于主控箱内的通讯接口板。经与厂家沟通分析,该故障将导致变频器无法调节频率,设备仅能通过调整风门挡板调控风量。该变频器已投运七年,部分部件出现老化迹象,同时存在变压器温控器显示故障及一处功率模块驱动旁路缺陷。若要彻底消除上述缺陷,需将变频器切换至工频运行后断开控制电源更换板件,对在运设备存在安全风险。
如何在最大限度规避风险的前提下完成缺陷治理?该公司设备部电气专业立即编制检修方案,全面分析设备运行现状及运行风险,制定工频运行、压火停运两套检修处理方案,明确检修步骤、需强制或解除的热工保护、设备保运注意事项及人员分工,逐一列明风险点与管控措施,全力压降作业风险,明确突发意外的应急处置措施。方案经设备部、运行部、生技部各专业会签,并报请分管领导同意后,最终确定于9月1日供热低负荷窗口期开展检修作业。
9月1日9时,检修所需工具、备件全部就位,本次消缺作业人员于工程师站集合,正式启动检修工作。设备部电气人员与运行人员共同抵达现场,就地调高设备频率,一次性完成工频切换操作。运行人员确认#3锅炉运行工况正常,设备部锅炉点检员确认#3引风机运行状态平稳,首个作业风险点顺利化解。随后,热控人员依据审批完成的保护投退单,退出#3炉引风机相关保护并强制部分信号,确保变频器断开控制电源后可正常运行。收到热工保护及信号强制完毕的反馈后,运行人员断开控制电源,变频器运行未受任何影响,第二个风险点平稳处置。工作票许可完毕后,电气班组立即进场作业,同步推进三处故障点消缺工作,最大限度地压缩检修工期。
仅耗时一小时,三处故障全部整改完毕。工作负责人通知运行人员恢复控制电源,经运行操作人员与就地检修人员配合调试,确认变频器频率调节功能恢复正常。值长通知热控人员按既定方案恢复热工信号,全员紧盯最后关键步骤:引风机工频切变频操作。
11时18分,随着运行操作人员按下操作按钮,#3炉引风机变频器顺利切回变频运行模式,#3锅炉运行工况无任何波动,第三个风险点成功化解,本次检修作业圆满完工。
本次重要辅机缺陷消缺“战役”,通过精细编制检修方案、提前预判规避作业风险、前置筹备人员备件、科学选取检修窗口期,依托设备部各专业与运行人员的紧密协作、检修人员的高效作业,全程有条不紊、稳扎稳打,成功消除设备运行隐患,为企业保供保热工作筑牢安全保障。

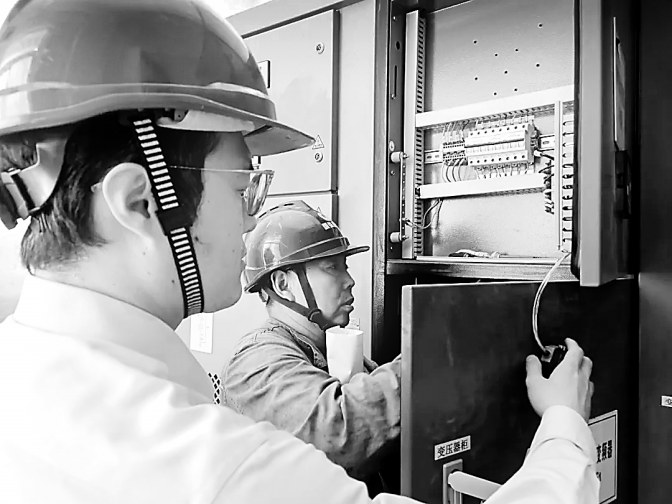

(陈嘉楠 摄影报道)检修人员正在更换变压器温控器总成
