2025年新年伊始,晋南热电公司全力维护生产稳定运行,在圆煤场的堆取料机上部,展开了一场两天两夜的回装、调试机电滑环跨年接力战。

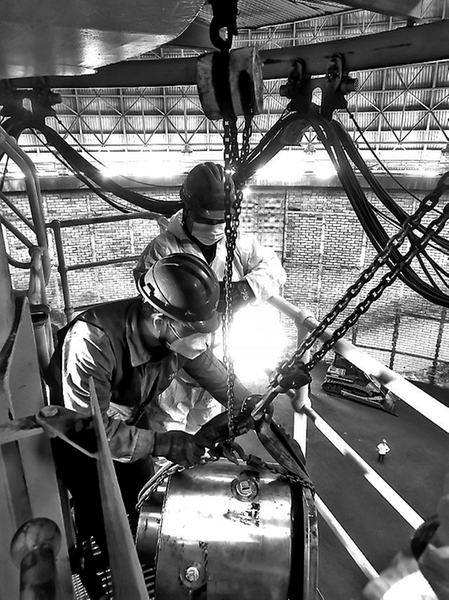

2024年12月31日下午,堆取料机的主要控制部件——机电滑环检修后,运到圆煤场,起吊至十多米高的取料机上部。然后两台倒链轮番协助,送入筒体内部,开始回装。1月1日、2日,连续两天两夜,设备维护部布置专业人员进行机电滑环的接线恢复和调试。
现场回装工作涉及吊装、滑环支架焊接、上百斤的滑环移入筒体空洞。首先由机务员工操作,支架固定、滑环整体就位、调整。为给电气专业第二天的电源和控制线路连接创造先决条件,机务人员持续工作至元旦凌晨3点完成回装后才撤离。
元旦当天,电气人员接力进行电源和控制线路连接、调试工作。而这一切都是在非常狭小、昏暗、憋闷的筒体内展开的。进入机电滑环位置,要从爬梯经过2尺高的空洞垂直角度钻到支架平台上,一个人勉强能侧身移动。电气连接电源和控制线路,有三十多路电缆、线路端环绕着接线,一个应急照明灯能照亮1平方米的空间,操作人员要踮脚、侧身、不断移动照明和调整位置、认真对照编号,精确连接、紧固各个接线端。不到一个小时,就累得一身大汗,几个人轮流作业,才能保持工作进度。
从元旦早上持续到晚上9点,主要滑环线路基本连接完成。2日上午,作业人员又再次进入现场,对电缆、端子、穿线孔进行全面加固、密封、检查。下午,通电调试,16时,刮板转动和悬臂左右转移均试运正常,符合运行各项指标,正式启动投运。
经过两天两夜的紧张作业,检修和安管人员盯守现场,对吊装、用电、高空作业的安全技术措施严格监督,克服环境狭窄、光线昏暗、空气流通不畅、连续作业等困难,精细操作,耐心加细心,终于顺利完成这场跨年检修接力战。
(周国利 摄影报道)
