四个小时,这是他们的回答
文章字数:836

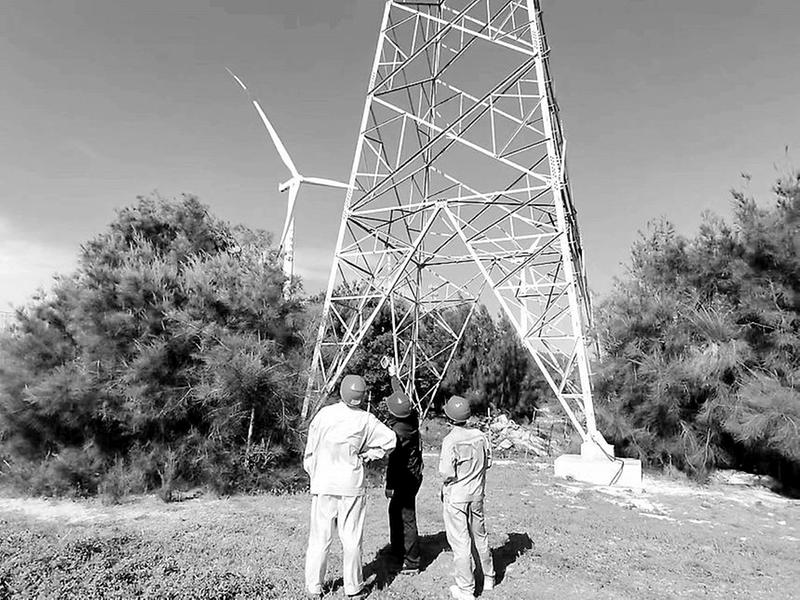

图为工作人员正在确认隐患点
  近期,三川风电公司利用无人机搭载高清摄像头及红外热成像装备例行在220kV架空线路对线路杆塔金具开展精密点检时,发现后郑母线联络线#5、#8杆塔导线端线夹温度异常,线路运行存在安全隐患。
   后郑母线联络线架空线路横跨南日岛,长期受水分及盐雾影响,表面易发生化学腐蚀和电化学腐蚀。南日岛风大,线路各个连接处易出现松动磨损导致接触面减小,连接处的空气间隙有可能在高电压作用下电离引发电弧燃烧,温升严重时将导致导线及金具熔断,造成线路跳闸事故。
   6月7日凌晨4点30分,后郑风电场F区场区值班大厅灯火通明,由设备部组织的检修小组早已整装待发,小组成员互相提醒做好检修前的最后准备。“人员、金具,工具等已准备到位,接下来希望大家精诚合作,严格落实施工方案具体措施和要求,务必保证安全有序完成本次检修任务,早上8点到下午2点这6个小时时间内没风,要利用这个时间窗口,完成缺陷处理。今天刚好是高考的第一天,我们也来一次‘高空考试’。”该公司电气专工林晓国说。
   在得到来自调度同意停电的命令后,现场人员立即按照各自的分工,在现场负责人的指挥下,井然有序地展开工作。布置安全措施、进行作业交底、工作许可……整个过程严格按照现场作业“安全规定”和“操作规程”进行。上午8点左右,检修工作正式开始。工作负责人进行检修任务技术交底和安全交底,安排人员专业盯守现场监护;高空作业人员爬上相当于10多层楼高的铁塔,完成挂接安全带和个人保安线布置后,进行高空线路检修工作;试验人员认真负责,严格依照相关标准进行接触回路电阻测试。长时间的户外暴晒,让不少人脸部都开始发红,但这丝毫影响不到大家的工作热情,拆卸、打磨、测试、再测试,经过近4个小时紧张工作,中午12点左右,终于消除了两基杆塔导线端线夹温度异常的隐患。“晚上终于可以睡个安稳觉了。”林晓国长舒了一口气。随后,在调度的指令下, 后郑风电场F区场区输变电设备顺利恢复正常运行。
  (黄贵泉 摄影报道)
