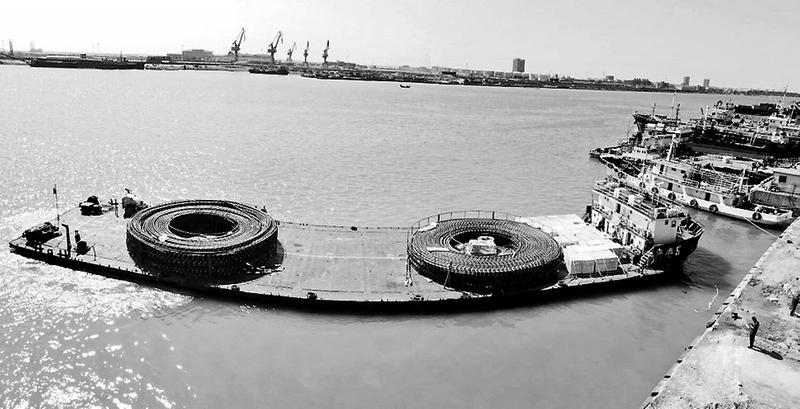

本报讯9月24日,随着最后一条3×185型号海缆完成在接缆船“安强87”上的装船和试验工作,三川海上风电项目35kV海缆全部实现交付,为项目2021年全容量并网发电提供了强有力的保障。
“本次发货35kV海缆总长约40千米,原计划15天输缆任务仅用9天完成,这得益于各参建单位的全力配合和提前准备。”负责本次输缆工作的缆厂总指挥赵鸿说。
为完成好该批次海缆输缆发货工作,该公司在接缆船到达的前7天就开始检查维护输缆设备和试验设备,并在接缆船到达的前2天将海缆牵引出缆池至海港码头,海缆附件全部分类清楚并按要求堆放,随时装船。各项工作衔接得当,组织协调有序,保证了本次海缆交接工作的顺利完成。
35kV海缆是三川项目设备保供工作的重要一环,该公司高度重视,从施工计划、订单下达、生产计划、质量把控、过程监督以及海缆交付等每一个环节都提前介入,安排专人跟踪协调,为确保今年30台风机并网发电奠定坚实基础。
(郑震郑启团摄影报道)
