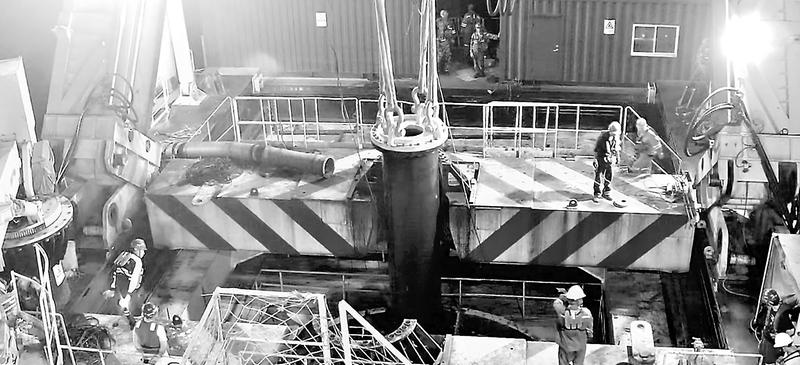

图为F15单桩机位吊钻头进护筒内。 “你那边什么情况呢,钻机对进去没有?”“你那边怎么样了,钻头挂上钩了吗?”
6月13日傍晚6点,中交一航项目部总工梁博与三川海上风电公司水工技术员钱旺正用对讲机通话。
在南日岛南侧的F区项目现场,分别坐落在东西两端的F15和F4两个单桩机位,正在进行单桩大直径钻头和单桩大功率钻机的吊安作业。
由于施工区域涌浪大,挂钩、起吊、脱钩,几个简单的动作变得异常艰难。“我们不能放过这样的天气,这在6月算是很难得的施工天气。”公司副总经理廖燕坂反复强调。一旦错过窗口期,剩下的半个月时间里都无法正常进行施工作业,将会造成工程进度严重滞后。
6月14日凌晨1点,钱旺手里的对讲机响起了梁博的声音:“吊机大臂起,吊钩落,船锚拉紧带劲,卷扬机放绳。”
“落,吊钩快落,F4钻机落位平台完成。”只听见钱旺兴奋地汇报着。
“干得漂亮!”梁博对着对讲机说。
凌晨2点,此时的F区海域显得更加静谧深邃,施工船上的灯火为这份静谧增添点点星光,海上伴随着1600吨大型吊机作业警示声的远去,长达8个多小时的吊安作业宣布结束。(吴敏小钱摄影报道)
