“晋南小胖”初长成
——晋南热电圆煤场挡煤墙浇筑完成侧记
文章字数:912

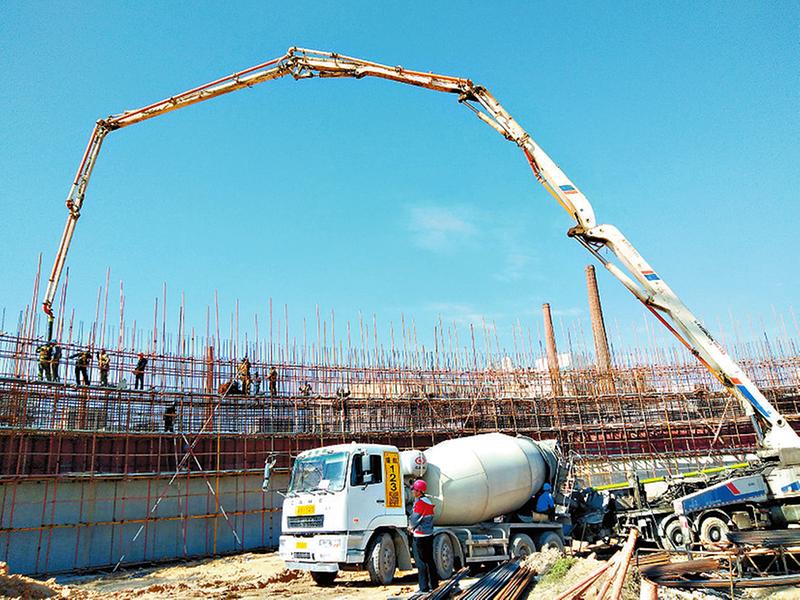

    图为圆煤场挡煤墙浇筑。

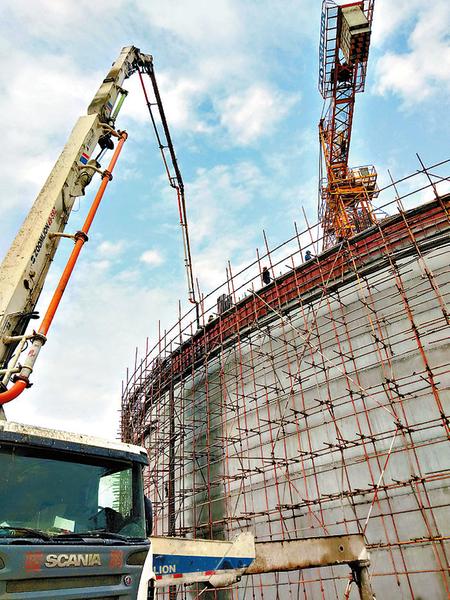

    图为圆煤场挡煤墙顺利封顶。

  圆煤场以其浑圆、高大,在晋南热电公司独居体积和吨位的第一,被施工人员私下亲切地称为“晋南小胖”。2月25日,这个可爱“小胖”的身子——圆形煤场环形挡煤墙终于浇筑完成了。
  圆煤场的基础内半径为35.1m,内径周长220.5m,外半径为41.1m,外径周长258.2m;挡煤墙顶标高为19.70m,下部墙厚800mm,上部壁厚600mm,是一个名副其实的“小胖”。从2018年9月30日环形基础完成后,转入挡煤墙的建设,经过近4个月的艰苦施工,“晋南小胖”的身体终于结结实实地建成了。这4个月里,“小胖”消耗的浇筑材料是非常惊人的:钢筋1615.2t,混凝土7500m3,并且是50多名施工人员像保姆一样日夜精心地“喂养”起来的。
  “晋南小胖”成长过程可不简单。先说他的“筋骨”(钢筋1615.2t):从钢筋进场到复验到钢筋加工成型,再进行半成品检查、验收,然后才开始绑扎,自检后要进行质检科验收、钢筋隐蔽经监理验收后,签发混凝土浇筑令,才能够进入浇筑混凝土阶段。
  再说一下他的“婴儿服”(模板):所有钢模板采用定型钢模板,模板高度为1.65m,内外钢模每组由8块定型模板拼装而成。钢板面要保证对接平整、严密,板面表面高低差为零,分隔条几何尺寸准确,棱角分明,板面上标高定位准确。表面保证圆周率准确,平整度误差、垂直度误差均为零。安装前表面除锈、抛光、刷隔离油,外板面经除锈、刷防锈漆两道,方可使用。
  最后是他的“血肉之身”(混凝土):挡煤墙采用分段间隔浇筑措施,以后浇带为分割点,共6仓,混凝土每层浇筑厚度按300mm~400mm控制,由仓中间部位向两端浇筑。上层混凝土浇筑前,再对下一层混凝土进行二次振捣,表层混凝土在初凝前进行二次振捣,以提高密实度,消除气泡。4个月时间,我们的“小胖”就一下子吃下了7500m3的混凝土“食材”。
  春节前,圆煤场挡煤墙浇筑的顺利完成,表示最后一个大的建设节点告捷,也为出年后“晋南小胖”的“衣服”(挡煤墙隔热层)的施工和“头部”(穹顶)建设打下了可靠的基础条件。我们期待几个月后“晋南小胖”长成后的可爱亮相。
  (周国利摄影报道)
