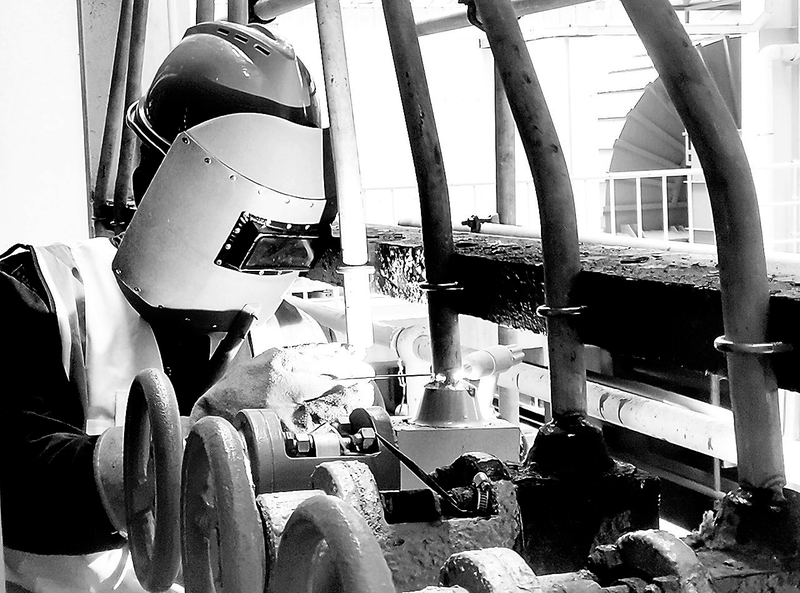

检修人员正在焊接炉外管
10月15日,计划35天的晋南热电公司2号锅炉及附属系统B级检修正式揭开序幕。各级生产部门提前筹备,密切配合,提前准备,在检修开始前及时办理入厂参修人员安全培训43人,布置现场围栏260米,临时隔离栏25套,橡胶垫280平方米,脚手架钢管60吨,扣件1.2万个,钢跳板1100块,并悬挂各类安全宣传标语横幅,保证了B修按计划准时展开。
开工第一天,锅炉本体系统,一次、二次风机,电除尘配电系统的工作票办理完成,主要施工作业全面铺开。设备维护部、运行部各专业、值班人员围绕B级检修,全力做好统筹、协调、配合、检修安全措施。特别是锅炉、电气、热控专业的技术人员,几乎整天都盯守在一线检修现场,随时发现、解决问题,做好检修的安全质量监督工作。
在B级检修群里,从早到晚,各种协调、沟通、提醒、警示、计划安排的信息,几乎没有间断过。
“炉外管施工现场,请注意:焊接作业要有接火盘,且下方还要有隔离措施,任何易燃材料都要清理干净。”这是设备部经理助理由爱东的提醒。
“现场使用的电源盘电缆、氧气和乙炔带,提醒不能直接落地,防止踩踏、绊脚、损伤。须悬挂架设整齐。”这是电气专业陈嘉楠的及时告知。
“脚手架搭设的强度要及时关注,有问题的管材、踏板、卡扣,一定要提前发现,一个都不能出现在现场,避免造成隐患。”这是锅炉专业洪国泰的告诫。
众人拾柴火焰高。B修进入第二天,各项检修项目有条不紊、稳步推进,成效显著。二次风机入口膨胀节脚手架搭设完成,二次风进口非金属膨胀节更换脚手架搭设完成90%,金属技术监督项目的脚手架搭设完成10%,MGGH出口膨胀节拆除完成20%,给煤机检修完成15%,外管道保温拆除完成10%,电除尘变、电除尘和脱硫PC段、脱硝MCC段、电除尘低压控制,一次风机电机与二次风机电机及变频器检修全面展开,本体热工仪表拆除完成10%。
良好开端,是成功的一半。B级检修稳步推进,每一天,每一刻,每一项任务,每一个人,都需要各级技术与安管人员精益求精,盯守尽责,牢牢把好检修的安全质量关。 (周国利 摄影报道)
