从中国东南到西南,跨越2500公里的距离。10月8日,在经过一天的长途跋涉后,笔者来到了福能新能源公司云南保山市管粮山光伏电站,首先映入眼帘的是环绕在升压站四周成片的光伏发电板,形成一道独特的风景线。据站长杨海寿介绍,本次年检工作主要包括升压站主变、GIS、35kV高压开关室及接地网的维护及相关试验,户外30 台35kV箱式变压器维护及相关试验,对侧蒲缥变开关间隔相关工作等。
本次工作任务繁重,天公更是不作美,从年检工作一开始便下起了绵绵细雨,直接打乱了工作计划。
工作第一天,工作负责人唐飞飞无奈将原定的户外工作改为不受雨天影响的室内工作,直到晚上6点多,雨才停了。现场工作人员分秒必争,抢在雨停的空隙连夜加班,最大限度地和天气抢时间。“这样的加班我们早就习惯了。”唐飞飞说,“白天日照时间较好,为了多发电,我们的检修工作大多安排在太阳落山光伏板停止发电以后。”
为更高效地利用时间,最大限度降低因天气原因带来的影响,在升压站站内工作结束后,管粮山光伏电站参照原定工作计划,根据现场实际情况,将工作人员分为两组,一组前往对侧蒲缥变进行相关工作,一组留在站内利用雨停的间隙开展工作,双线并行,确保工作进度与原计划相符。

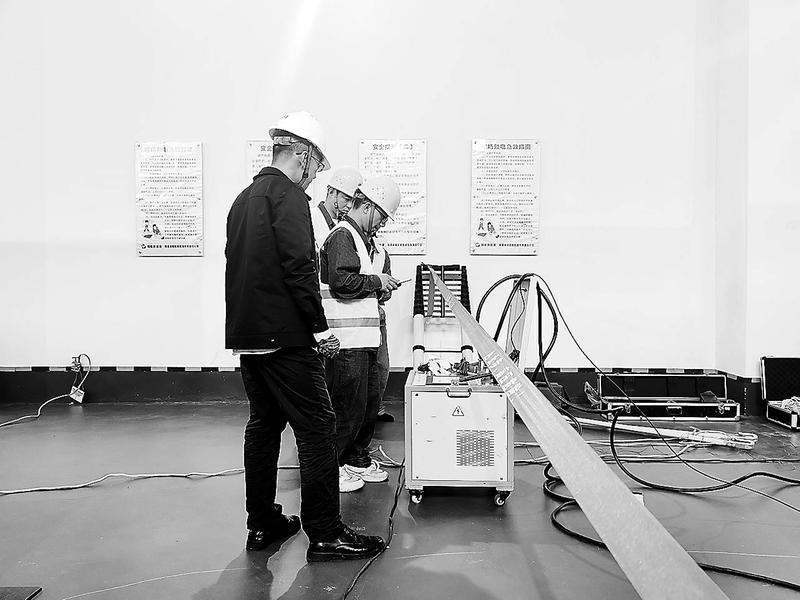

该光伏电站于2016年5月投产发电以来,原本经测算年平均利用小时为1217.8h,年平均上网电量约3650万kWh。因为工作人员严谨的工作态度和合理的工作规划,在调度不限负荷后,2019年至2022年,年平均发电量和上网电量均超过4000万kWh,大大超出原计划平均上网电量。(林右文摄影报道)图为检修人员正在室内检修
