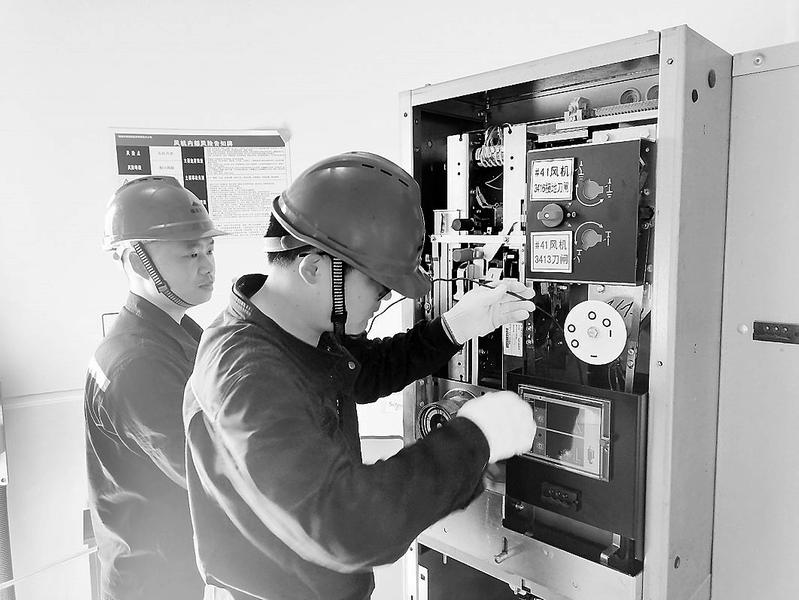

图为检修员正在进行风机环网柜SF6气体充装作业 八月骄阳似火,海风中带着些盐碱味,微风吹拂下的48台风力发电机组静静地矗立在后海渔村,恰似一排排等待检阅的士兵。来自福能新能源公司维检中心平均年龄不到30周岁的20余名检修员齐聚后海风电场,直面炎夏“烤验”,要在一周时间内完成两台主变配套设备的年度检修及48台风机集电线路电缆维护、耐压试验、主控楼外墙修复粉刷施工等,全力以赴做好迎峰度夏保供电工作。检修员们在完成安全交底、安措核对和履行工作票签字确认后,一刻不耽搁地进入各自的工作面,开始进行避雷器拆卸、电缆试验等工作。目前,后海风电场是该公司自主维护风机台数最多的场站,共安装了48台Vestas-2MW风力发电机组,通过一回110kV线路并入电网,每年输送出数以亿度的绿色电能,点亮千家万户。
“这几天的气温很高,大家一定要合理分配作业地点和作业时间,预防工作班成员中暑。工作监护人也要时刻关注工作班成员的身体状态,有情况马上喊停。”班前会上,维检中心副主任陈孝辽反复嘱
此次年检工作外委项目多、作业点多、任务重,现场安全管控难度大。为加强现场作业安全管控,维检中心派出电气专工卢占贤统筹指挥现场工作,指定安全环保专工林鸿辉在现场进行安全督导。同时,该公司安监环保部不定期到现场进行“四不两直”检查和“云执法”,通过执法记录仪和球机对检修现场进行监控视频巡检和督导,将作业现场全程纳入安全执规范围,确保升压站年检工作安全有序推进。
在年检作业现场,检修员们忙碌而有序地工作着,各组工作班成员在监护人的带领下,见缝插针地进行35kV开关室母线桥绝缘子更换和室外主变引线拆除工作,在保证工序衔接顺畅的前提下,减少人员在户外高温下的暴露时间。而在风机环网柜传动试验现场,电气专工詹成榜就没那么幸运了。负责户外工作部分的他,身上的白衬衫湿了干、干了又湿,已经记不清是第几次“湿身”了。
后海主控楼外墙修复粉刷工作是此次年检的重头戏。多年的风雨侵蚀,主控楼外墙出现裂纹、起皮、渗水等问题。此次结合年检停电,将对两千余平方米的主控楼外墙进行修复和粉刷。因为主控楼层板较高,现场还需要进行脚手架搭设,这更挤占了本就紧张的工期。“为了保证施工进度和安全,我们要求现场粉刷的工人实行‘两班倒’作业,施工作业不停歇。而我们负责外墙粉刷的负责人陈永鑫尽职尽责,每天6点天亮就出工,晚上11点仍在现场安全监护,脸都晒得黑红黑红的。”后海风电场负责人赖诗剑说。
在#1主变油枕更换现场,负责人林鸿已经在烈日下“烤”了一整天。因为工序衔接的原因,油枕安装后还需进行注油、排气、静置等一系列工作,现场一刻也离不开人。趁着机器停歇的间隙,他草草地扒了几口晚饭,又开始在现场架起照明准备“挑灯夜战”。不远处生活楼的窗户里,他可爱的女儿正冲着他大声地喊:“爸爸,爸爸……”而他只能笑着挥挥手。
检修员们的每一滴汗水都见证了初心与使命,每一份坚守都彰显了担当和奉献。正是有了这群在高温下坚守奉献的电力劳动者,用心维护着机组设备的安全稳定,才能在炎炎夏日里托起万家灯火。
(王俊清摄影报道)
