紧握接力棒检修连轴转
——鸿山热电公司#1机组A级检修侧记
文章字数:815

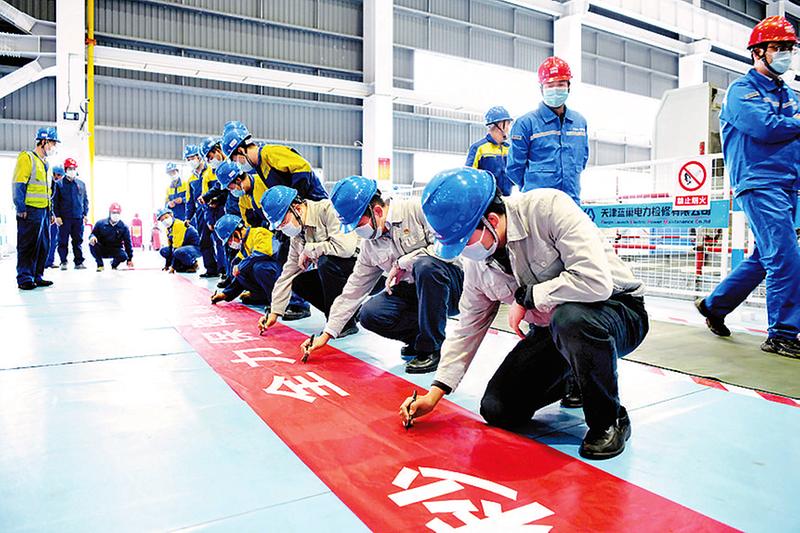

  12月24日,鸿山热电公司#1机组13.7米汽轮机检修平台上,该公司设备维护部负责人铿锵有力的战前动员,让参检人员备受鼓舞,参检人员纷纷在“齐抓共管争分夺秒全力保障机组检修如期完成”的红色条幅上签名,同时,汽轮机本体检修工作也正式拉开序幕。
  “低压缸转子返厂检修是这次汽轮机本体检修关键一道工序,受各种因素影响,工作难度较大,此次检修又比计划推延了,为了保障机组节后按时对外供热,工期就变得更加紧张了,为此汽机专业和检修单位共同商量后决定实行24小时‘车轮战’倒班作业方式,在保证质量的前提下抢工期,保进度。”汽机专业专工莫教楠介绍。
  在完成#1机组汽轮机揭缸后,汽机专业和检修单位紧锣密鼓准备低压缸转子起吊工作。面对操作难度大、作业人员多、安全风险高等困难,汽机专业在起吊前制定了专项吊装方案。
  12月26日,在检修现场,低压缸转子的起吊工作有条不紊地进行着,一群检修师傅聚集在#1机组汽轮机平台,按照各自分工紧张地进行起吊前的准备。伴随着阵阵哨声,检修人员严格按照起吊操作程序,合理控制行车并保持最低速。低压缸转子被缓缓吊起,并安全下落至转子既定的支座上,静待“体检”。整个过程一气呵成、安全有序。
  “A/B低压转子均已装车完毕,具备出厂条件。”汽机专业点检长李林在生产管理群发出信息。
  “收到,马上行动!”当晚,检修“接力棒”交付到商务部党支部“微服务”小组手中。
  “汽轮机低压转子返厂末级叶片更换是本次A级计划检修主线,它的进度直接影响到整体检修工期。我一定会握住这根接力棒,圆满完成任务!”党员江志雄主动承担起了“护航者”重任。为了避开元旦期间的高峰车流,他连夜同货车一同踏上了返厂检修的路途,为检修顺利进行赢取宝贵时间。
  冬至过后,气温骤降,寒气逼人,但是鸿山热电公司#1机组A级检修现场却是一派繁忙景象,一场与时间、与质量战斗的大修接力赛正在火热展开。(刘寒婷)
