“自来水管道进水手动阀门已经关闭,前后阀门均已隔离完成,可以工作了。”7月4日上午7点40分,随着运行人员对讲机里传来的一声指令,晋南热电公司悄悄“上演”了一场与时间争夺的原水管道改造大战。
“原水管道改造关系到全厂用水,要提前策划,抢抓施工,确保生产用水供应不受影响。”公司领导多次在协调会上强调。为确保任务万无一失,该公司精准计算水池容量、用水量、维持时间等,评估每道工序所需时间,提前出方案,定人定器具,“兵马未动,粮草先行”,为改造工作做好充足的准备。

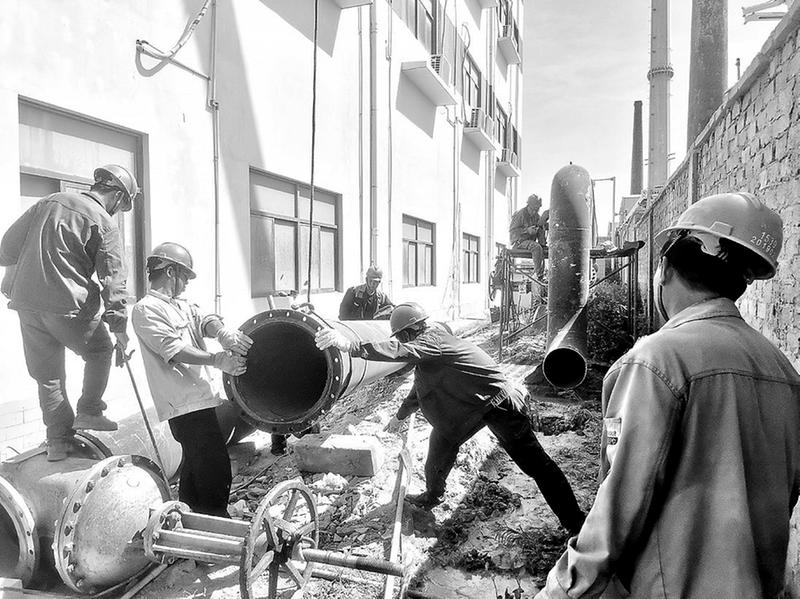

上午7点50分,早已在现场待命的工人接到“行动指令”后兵分两路开始“战斗”,一路割开管道的第一个口,放空管道中残留的水,一路拆管道法兰盘螺栓、解线,一场争分夺秒的改造大战就此拉开。
“时间紧、任务重,大家要齐心协力,抓紧时间。”“在管道焊口前方开个口子,让水流下来,并装个阀门。”生技部汽机主管王树芳一早便来到现场给大伙儿打气,与工人一起“出谋划策”,解决阀门内漏影响烧焊等问题,及时协调自来水厂再关上一道阀门。靠着有序协调的指挥和高效配合,上午便完成了管道的切口工作。
中午12点,烈日当空,骄阳似火,站着不动都汗流浃背,更别说是更换管道了。作业人员在现场挥汗如雨,工作服早已湿透,但大家不顾天气的炎热,全身心投入到抢修工作中,连水顾不上喝一口。
此次管道为DN500,需割焊3道口,焊工割焊一道管口,需要4个小时不间断保持一个姿势,极其考验工人的耐心和战斗力。为缩短时间,减轻劳动强度,两个焊工需要同时作业。他们二话不说,迎难而上,密切配合,从打磨坡口、运条速度到焊接电流,3个焊口都严格按照工艺完成焊接。
晚上7点36分,经过12个小时的连续作业,最后一道焊口焊接完成。大伙儿迈着矫健的步伐走出现场,穿着那湿了干、干了又湿的衣裳,没有一句埋怨。晚上8点56分,该公司通知水厂供水,一切正常,比计划提前了2个多小时。(林国新摄影报道)
