晋南热电#3锅炉汽包顺利吊装就位
文章字数:432

  本报讯4月6日,福能晋南热电项目现场传来喜讯:#3锅炉汽包顺利吊装就位,标志着又一个重要里程碑节点顺利完成。

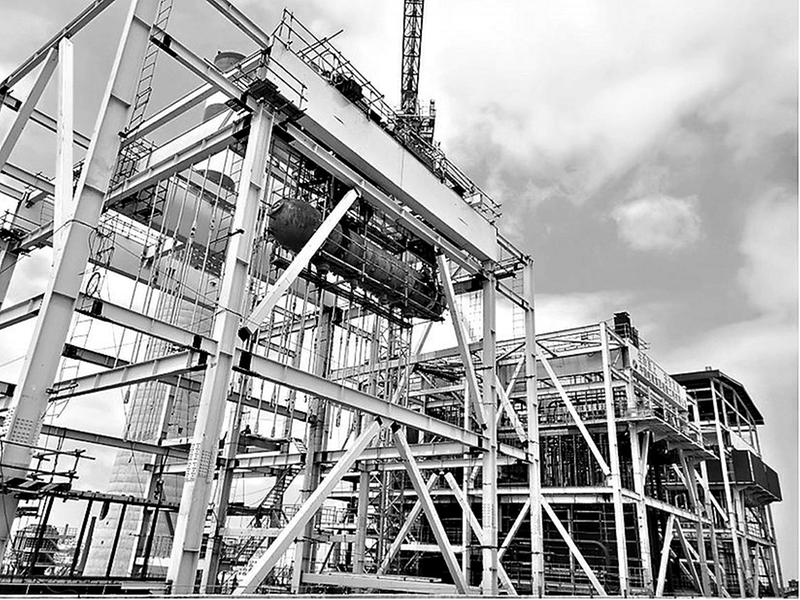

  自3月份大板梁吊装以来,参建人员便着手开始为汽包吊装做好各项前期准备工作,如:卷扬机安装、吊杆安装、吊装方案报审、协调专业人员到位及与锅炉汽包厂家沟通具体吊装细节等,并汲取和优化#1、#2锅炉汽包吊装经验,充分做好了吊装前的准备工作。4月6日,正值清明假期,项目现场如期迎来风和日丽的好天气,工程项目部高效组织人力、物力,在全面做好安全、技术交底后,8时30分开始起吊汽包,历经三个小时的平稳抬升,于11时30分完成销轴定位,随后开展汽包标高和中心线精确调整工作,整个吊装过程一气呵成,圆满完成了既定的#3锅炉汽包吊装任务。
  #3锅炉汽包的成功吊装,标志着本台锅炉受热面全面进入安装阶段,同时,宣告本期工程3台锅炉的最后一台汽包也圆满完成吊装任务,为推进实现本期工程的全面建成投产奠定强有力基础。
  (罗学亮 陈志梁 摄影报道)
