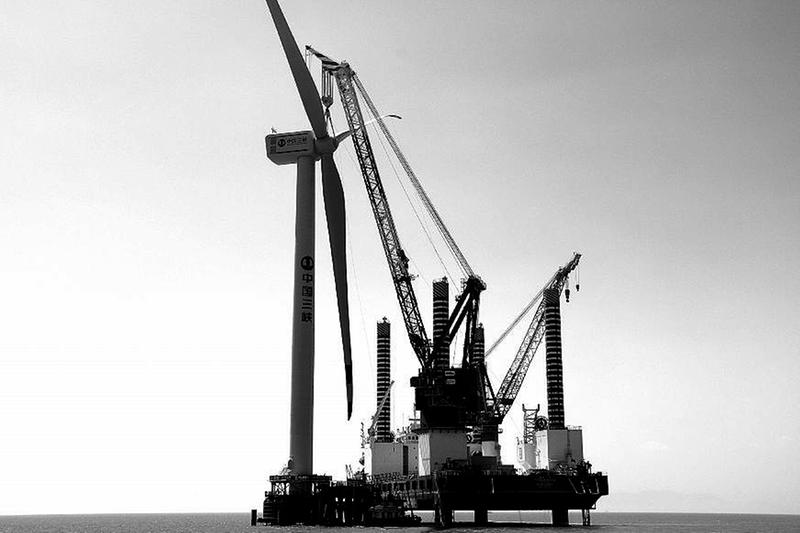

迎着清晨的第一缕阳光,在碧波荡漾的福清兴化湾海面上,一台印有“中国三峡”字样的风机如雄鹰般展翅在蓝天白云
中,凭风借力,蓄势待发。这是7月25日23时58分吊装完成的福清兴化湾样机试验风场首台风机。
福清兴化湾样机试验风场是福能集团和三峡集团合作的首个海上风电项目,是全球首个大功率海上风电试验风场,被列为福建省2017年百个“重中之重”项目。此次吊装的首台风机是太原重工的5WM大功
率风电机组,叶片直径长153米,轮毂中心高105米,机舱重300吨。首台风机吊装完成,标志着该项目向首批机组并网发电、年底完成建设的目标迈出历史性的一步,为福能集团开启海上风电之路奠定了坚实的基础。
备受关注的福清兴化湾样机试验风场2016年11月5日启动项目建设,作为该项目的开发建设者,海峡发电公司深谙肩上的重任。针对现场实际情况,该公司严格项目管理,科学组织施工,以只争朝夕、百折不挠的精神,积极克服征海征地协调难、地质条件复杂、施工窗口期短等困难。同时,充分发挥管理优势,采取管理人员下沉一线工作法,严格按照施工总体规划和总进度计划推进工程施工,保证工程安全与质量,确保了首台Y1机位风机4月10日开始主体钢管桩混凝土浇筑,7月初完成基础承台混凝土浇筑,7月25日吊装顺利完成。
为了确保吊装工作万无一失,该公司积极组织施工、设计、监理、风机厂家等单位反复审查吊装方案,几易其稿,多次组织桌面及现场演练,落实各方专业管理团队,明确责任分工,做到统一调度、统一指挥。在风机吊装过程中,时时根据潮汐、风速等确定吊装时间,从每根塔筒连接螺栓的摆放、塔筒与塔筒的对接、机舱与顶段塔筒的对接,风机叶轮与主机舱的对接等环节,落实好安全措施,严格程序规范,实施全程跟踪,保证做到安全、技术、设备、人员“四到位”。
此次首台风机吊装成功,为福能集团开发海上风电积累了经验,开启了福建海上风电开发的新篇章。
